1術語
1.1工期延期:由于非施工單位原因造成合同工期延長的時間。
1.2工期延誤:由于施工單位自身原因造成施工期延長的時間。
2合同約定
2.1監理合同
2.1.1采用《建設工程監理合同(示范文本)》(GF-2012-0202)有關條款。
2.1.2在專用條件規定委托人對監理人的授權范圍:在涉及工程延期天內和(或)金額 萬元內的變更,監理人不需請示委托人即可向承包人發布變更通知。
2.1.3監理合同里面沒有提出工程延誤,而是在《施工合同》里面進行詳盡的規定,監理單位需要按照甲乙雙方約定執行,必須要對施工相關約定進行了解,否則就會做出不正確的判斷,進而影響工期的有效控制,甚至?xí)a(chǎn)生工期索賠和費用索賠。
2.2施工合同
2.2.1采用《建設工程施工合同(示范文本)》(GF—2017—0201)有關條款。
2.2.2在第7.5條款統稱為“工期延誤”,沒有“工期延期”,但是區分了原因。
1)因發包人原因?qū)е鹿て谘诱`
在合同履行過程中,因下列情況導致工期延誤和(或)費用增加的,由發包人承擔由此延誤的工期和(或)增加的費用,且發包人應支付承包人合理的利潤:
(1)發包人未能按合同約定提供圖紙或所提供圖紙不符合合同約定的;
(2)發包人未能按合同約定提供施工現場、施工條件、基礎資料、許可、批準等開工條件的;
(3)發包人提供的測量基準點、基準線和水準點及其書面資料存在錯誤或疏漏的;
(4)發包人未能在計劃開工日期之日起7天內同意下達開工通知的;
(5)發包人未能按合同約定日期支付工程預付款、進度款或竣工結算款的;
(6)監理人未按合同約定發出指示、批準等文件的;
(7)專用合同條款中約定的其他情形。
因發包人原因未按計劃開工日期開工的,發包人應按實際開工日期順延竣工日期,確保實際工期不低于合同約定的工期總?cè)諝v天數。因發包人原因?qū)е鹿て谘诱`需要修訂施工進度計劃的,按照施工進度計劃的修訂執行。
2)因承包人原因?qū)е鹿て谘诱`
因承包人原因造成工期延誤的,可以在專用合同條款中約定逾期竣工違約金的計算方法和逾期竣工違約金的上限。承包人支付逾期竣工違約金后,不免除承包人繼續完成工程及修補缺陷的義務。
3)工程暫停原因
(1)發包人原因引起的暫停施工
因發包人原因引起暫停施工的,監理人經發包人同意后,應及時下達暫停施工指示。情況緊急且監理人未及時下達暫停施工指示的,按照緊急情況下的暫停施工執行。
因發包人原因引起的暫停施工,發包人應承擔由此增加的費用和(或)延誤的工期,并支付承包人合理的利潤。
(2)承包人原因引起的暫停施工
因承包人原因引起的暫停施工,承包人應承擔由此增加的費用和(或)延誤的工期,且承包人在收到監理人復工指示后84天內仍未復工的,視為承包人無法繼續履行合同的情形。
(3)指示暫停施工
監理人認為有必要時,并經發包人批準后,可向承包人作出暫停施工的指示,承包人應按監理人指示暫停施工。
(4)緊急情況下的暫停施工
因緊急情況需暫停施工,且監理人未及時下達暫停施工指示的,承包人可先暫停施工,并及時通知監理人。監理人應在接到通知后24小時內發出指示,逾期未發出指示,視為同意承包人暫停施工。監理人不同意承包人暫停施工的,應說明理由,承包人對監理人的答復有異議,按照爭議解決的約定處理。
(5)暫停施工后的復工
暫停施工后,發包人和承包人應采取有效措施積極消除暫停施工的影響。在工程復工前,監理人會同發包人和承包人確定因暫停施工造成的損失,并確定工程復工條件。當工程具備復工條件時,監理人應經發包人批準后向承包人發出復工通知,承包人應按照復工通知要求復工。
承包人無故拖延和拒絕復工的,承包人承擔由此增加的費用和(或)延誤的工期;因發包人原因無法按時復工的,按照因發包人原因?qū)е鹿て谘诱`的約定辦理。
4)不可抗力原因
(1)不可抗力的確認
不可抗力是指合同當事人在簽訂合同時不可預見,在合同履行過程中不可避免且不能克服的自然災害和社會性突發事件,如地震、海嘯、瘟疫、騷亂、戒嚴、暴動、戰爭和專用合同條款中約定的其他情形。
(2)不可抗力導致的工期延誤后果,由合同當事人按以下原則承擔:
因不可抗力影響承包人履行合同約定的義務,已經引起或?qū)⒁鸸て谘诱`的,應當順延工期;
因不可抗力引起或?qū)⒁鸸て谘诱`,發包人要求趕工的,由此增加的趕工費用由發包人承擔;
因合同一方遲延履行合同義務,在遲延履行期間遭遇不可抗力的,不免除其違約責任。
3處理措施
3.1工程延期
3.1.1項目監理機構審批工程延期應同時滿足下列三個條件:
1)施工單位在施工合同約定的期限內提出工程延期;
2)因非施工單位原因造成施工進度滯后;
3)施工進度滯后影響到施工合同約定的工期。
3.1.2當影響工期事件具有持續性時,項目監理機構應對施工單位提交的階段性工程臨時延期報審表進行審查,簽署工程臨時延期審核意見后報建設單位。
3.1.3當影響工期事件結束后,項目監理機構應對施工單位提交的工程最終延期報審表進行審查,簽署工程最終延期審核意見后報建設單位。
3.1.4項目監理機構在做出工程臨時延期批準和工程最終延期批準之前,均應與建設單位和施工單位協商。施工單位因工程延期提出費用索賠時,項目監理機構應按施工合同約定進行處理。
3.2工程延誤
3.2.1發生工期延誤時,項目監理機構應按施工合同約定進行處理并收集資料及時處理。
3.2.2項目監理機構應要求施工單位采取有效措施加快施工進度,并審批修改調整后的進度計劃,在合理狀態下進行施工,但不能解除施工單位應負的延誤工期責任。施工單位應承擔趕工的全部額外支出和延誤工期的損失賠償。
3.2.3由于施工單位的原因而造成工期延誤,而施工單位又未能按照確定的改變延期措施執行,可以采取下列控制措施:
1)停止簽署工程款支付證書;
2)施工單位未能按合同約定的工期完成合同約定范圍內的工作時,可按投標書附件中約定的金額作為違約損失賠償進行處罰;
3)若施工單位嚴重違反合同約定,又拒不執行趕工補救措施時,項目監理機構取得建設單位同意,可以取消其承包資格。
4)在做出處罰決定前,應按施工合同中約定期限,事先通知施工單位,并要求在規定期限內提出申辦。
以上內容參照《工程監理22項基本工作一本通》,作者:董子華,席麗雯。深表感謝!
4總結
4.1工程延期、工程延誤的責任承擔者不同,工程延期是由于非施工原因造成的,如建設單位原因、不可抗力等,施工單位不承擔責任;而工程延誤是由于施工單位自身原因造成的,需要施工單位采取趕工措施,加快施工進度,如果不能按合同工期完成工程施工,施工單位還需根據施工合同約定承擔延誤責任。
4.2監理單位需要認真學習和熟悉相關合同條款,合理、合法地按照約定執行相關規定,保證實現工程工期目標也是監理單位的控制目標之一。

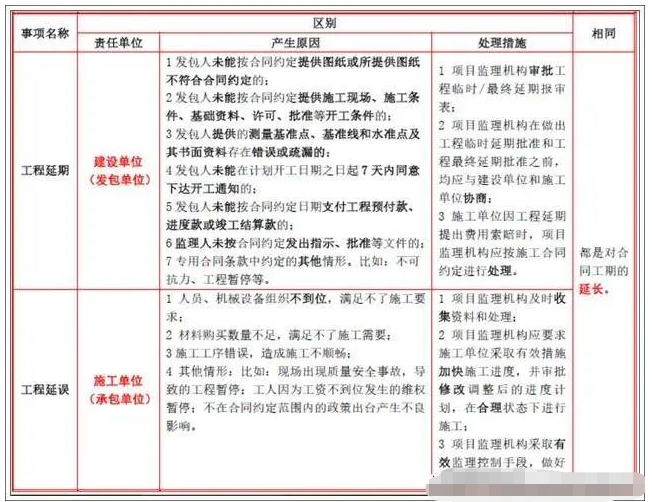

5框表
